Kas ehitad uut maja või paigaldad katust esimest korda — siin on ehitusluba, materjali valik, kihiline ehitusprotsess ja ajakava, enne kui firmat valid.

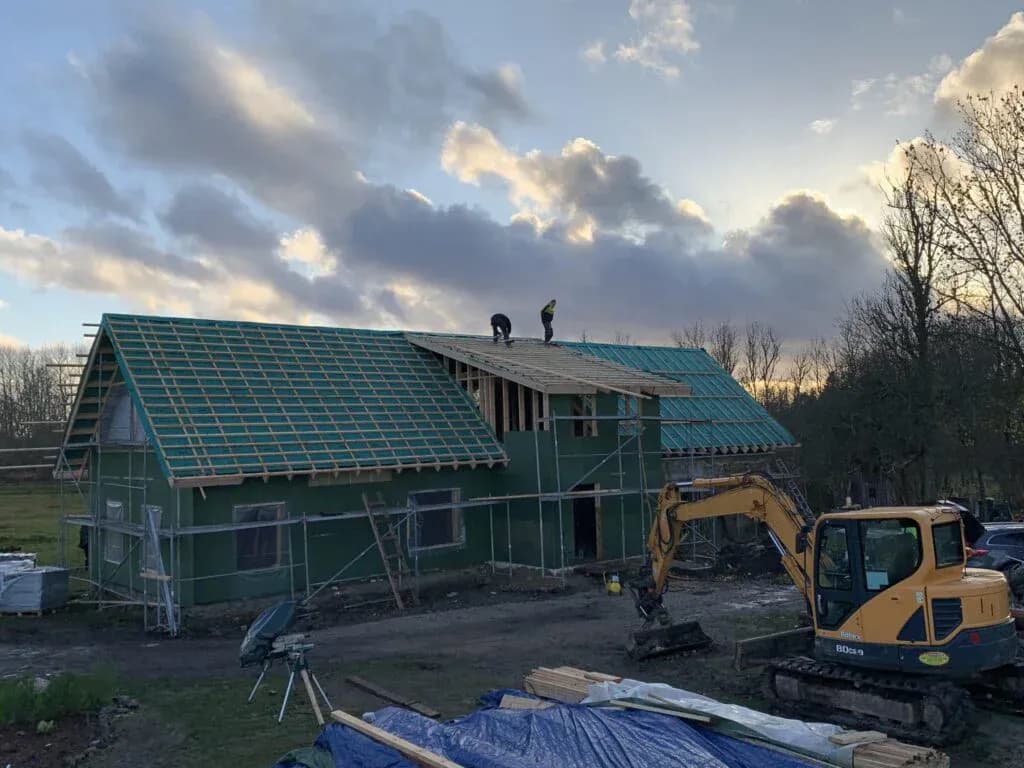

Ehitusjärgus eramaja Läänemaal Ingkülas — katusesarikad kaetud rohelise aluskattega, kaks töömeest katuseharjal, ekskavaator õues, hämarik
Uue katuse ehitus Läänemaal, Ingkülas — Katuste Remont.

Millal on uus katus vajalik.

  • Uue maja ehitusel, kui katust pole veel paigaldatud.
  • Juurdeehituse või katusealuse ruumi laienduse korral.
  • Kui olemasolev katus on nii kahjustatud, et lappimine enam ei aita — sel juhul tasub lugeda ka katusekatte vahetust.

Ehitusluba ja projekteerimine.

Uue katuse puhul ei ole tegu eraldi loamenetlusega — katus on osa hoone enda ehitusprojektist ja käib kaasa hoone ehitusteatise või ehitusloaga. Kumb neist kehtib, sõltub hoone suurusest ja tüübist.

Ehitusteatis

Lühem menetlus, mis sobib lihtsamatele ja väiksematele hoonetele. Katus käib kaasa hoone enda teatisega, eraldi katuseteatist ei ole.

Ehitusluba

Põhjalikum menetlus, mida nõutakse enamiku eluhoonete ja suuremate hoonete puhul. Ka siin on katus osa hoone tervikprojektist.

Kes teeb protsessis mida.

Sina (tellija või omanik)

Otsustad, millist katust tahad, ja valid, kes koostab ehitusprojekti ning kes selle ehitab.

Projekteerija

Koostab hoone ehitusprojekti, mille üks osa on katus — kalle, kandekonstruktsioon ja materjali sobivus pannakse paika juba siin.

Katusemeister

Nõustab tehnilises pooles ja teeb paigalduse, kuid tavaliselt ei tegele ise ehitusloa või -teatise vormistamisega.

Kohalik omavalitsus (vald või linn)

Menetleb ehitusteatise või -loa taotluse ja annab hoone valmimisel kasutusloa.

Kuidas ehitus käib, kihtide kaupa.

Katus ehitatakse üles alt üles, kiht kihi haaval — iga kiht toetub eelmisele ja peab olema valmis, enne kui järgmine peale tuleb.

  1. 1

    Sarikad ja kandekonstruktsioon

    Katuse kuju ja kalle pannakse paika kandekonstruktsiooniga.

  2. 2

    Aluskate ja tuuletõke

    Niiskustõkke kile kaitseb konstruktsiooni enne katte paigaldust.

  3. 3

    Roovitus ja kontralatid

    Latistik loob tuulutusvahe ja kinnituspinna kattematerjalile.

  4. 4

    Kattematerjali paigaldus

    Valitud materjal paigaldatakse roovituse peale.

  5. 5

    Viimistlus

    Räästad, vihmaveesüsteem ja korstna ümbrus tehakse valmis.

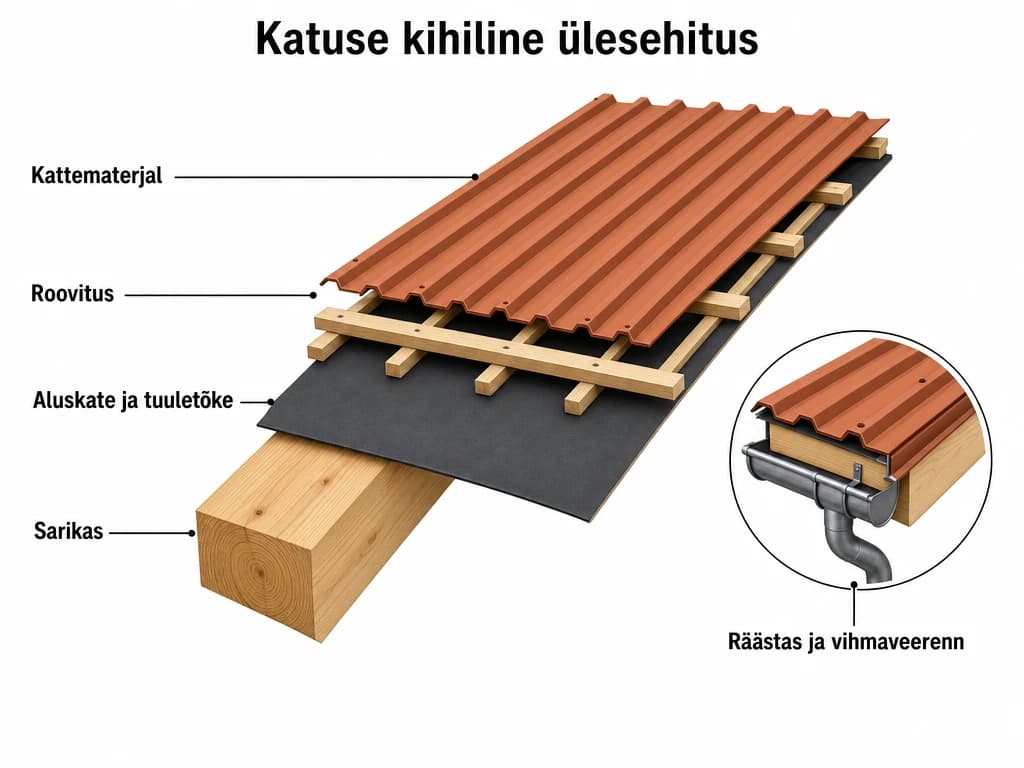

Sildistatud läbilõikejoonis katuse kihilisest ülesehitusest: sarikas, aluskate ja tuuletõke, roovitus, kattematerjal ning räästas ja vihmaveerenn

Katuse kihiline ülesehitus, alt üles.

1

Sarikad ja kandekonstruktsioon

Kandekonstruktsioon paneb paika katuse kuju, kalde ja kandevõime. Sarikad (ehk katusefermid) kas ehitatakse kohapeal laudadest, või tellitakse valmis tehasest kokku pandult ja tõstetakse objektile kraanaga.

See on etapp, mille käigus tehakse ära kõige raskemini muudetavad otsused — hilisem materjalivalik peab juba siin paika pandud konstruktsiooniga sobima, mitte vastupidi.

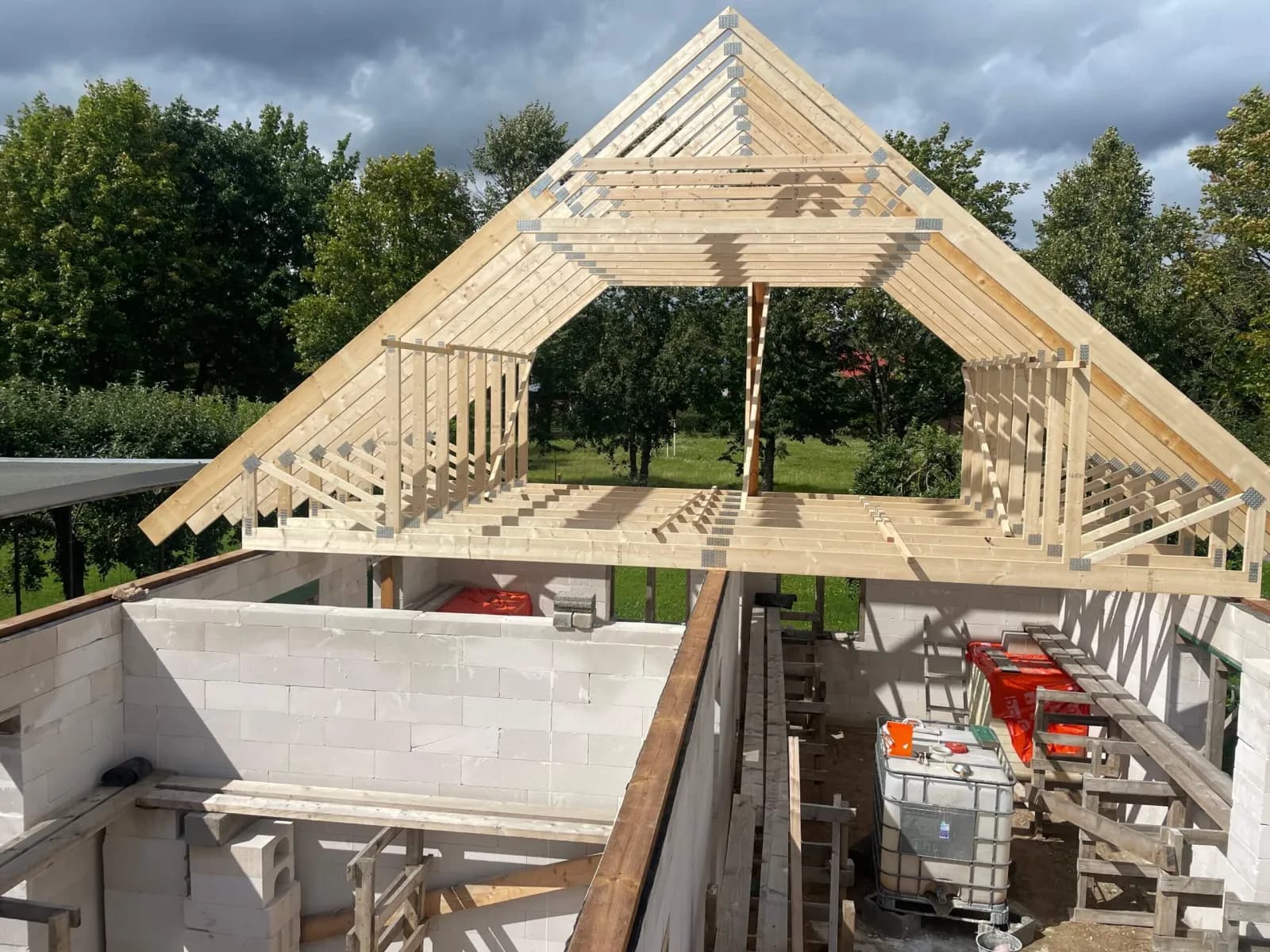

Valmis katusefermid ehk sarikakonstruktsioon eramaja katusel, tormine taevas taustal
Katusefermid ehk sarikakonstruktsioon — Katuspeale
2

Aluskate ja tuuletõke

Sarikate peale tuleb aluskate — kile või membraan, mis juhib võimaliku kondensaadi ja väiksema lekke katuse alt välja, mitte puitkonstruktsiooni või majja sisse.

See on üks olulisemaid, kuid kõige vähem nähtavaid kihte kogu katuses: kui aluskate on korralikult paigaldatud, annab see katusele pikaajalise kaitse ka siis, kui pealiskate kunagi väikest viga peaks saama.

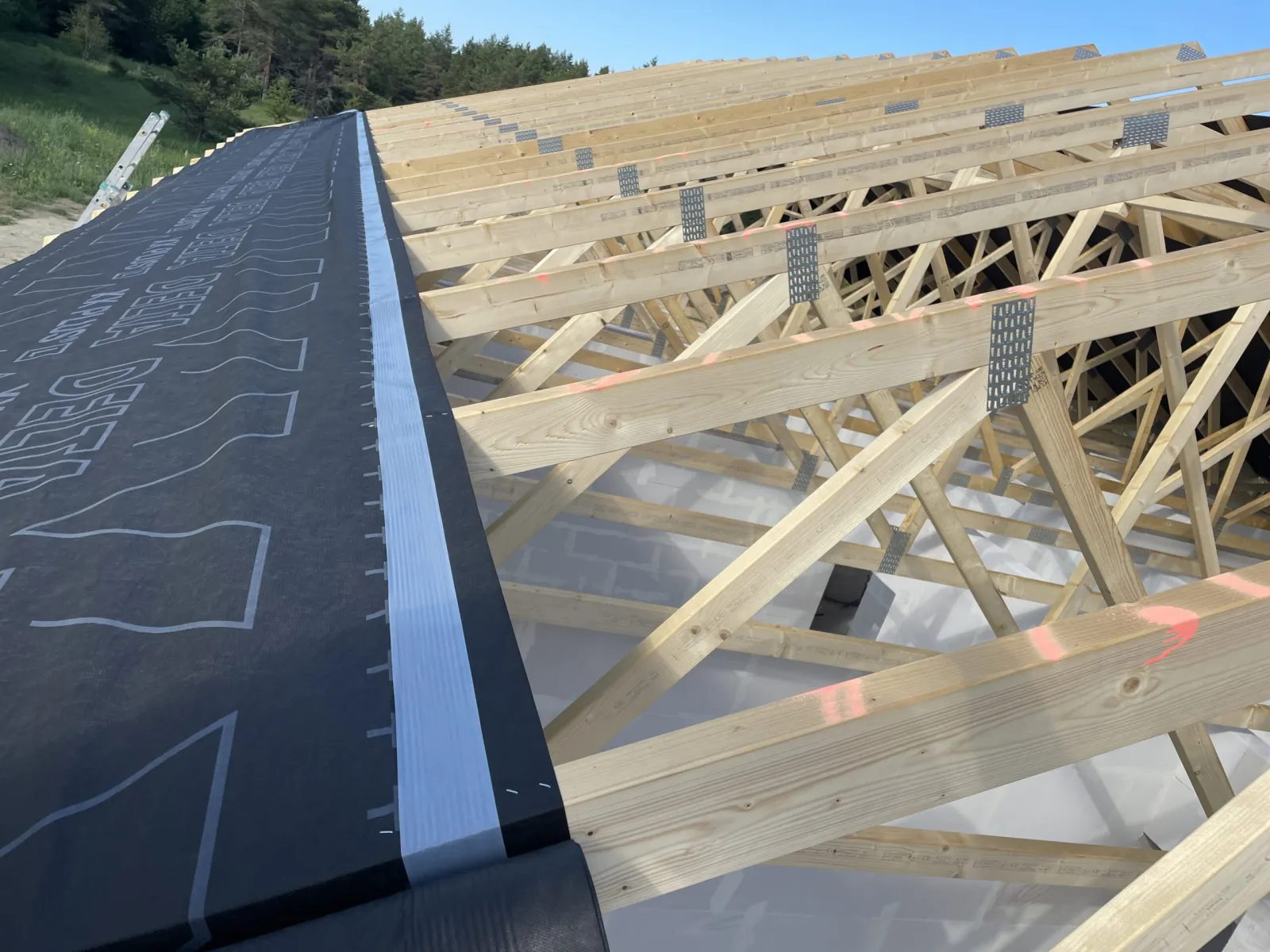

Lähivõte aluskatte membraanist, mis on paigaldatud sarikate peale enne roovitust
Aluskate paigaldatud sarikate peale — Katuspeale
3

Roovitus ja kontralatid

Aluskatte peale kinnitatakse kontralatid, mis jätavad tuulutusvahe membraani ja kattematerjali vahele, ning roovitus, millele lõpuks kattematerjal ise kinnitub.

Roovi samm (lattide vaheline kaugus) sõltub valitud materjalist — profiilplekk, kivikatus ja bituumensindel vajavad kõik erinevat latistikku, mistõttu tuleb materjal olla selleks hetkeks juba valitud.

Katuse roovitus ja sarikad ehitusjärgus majal, seinad juba soojustatud
Roovitus paigaldatud sarikate peale — Teraskatus
4

Kattematerjali paigaldus

Kattematerjal paigaldatakse roovituse peale tootja juhiste ja kohalike ilmastikutingimuste järgi. Tavalisim valik on profiilplekk, valtsplekk, kivikatus või bituumensindel.

See on kõige nähtavam ja tavaliselt ka kõige aeganõudvam etapp. Kui pole veel kindel, milline materjal sobib, tasub enne selle juurde jõudmist lugeda materjalide võrdlust.

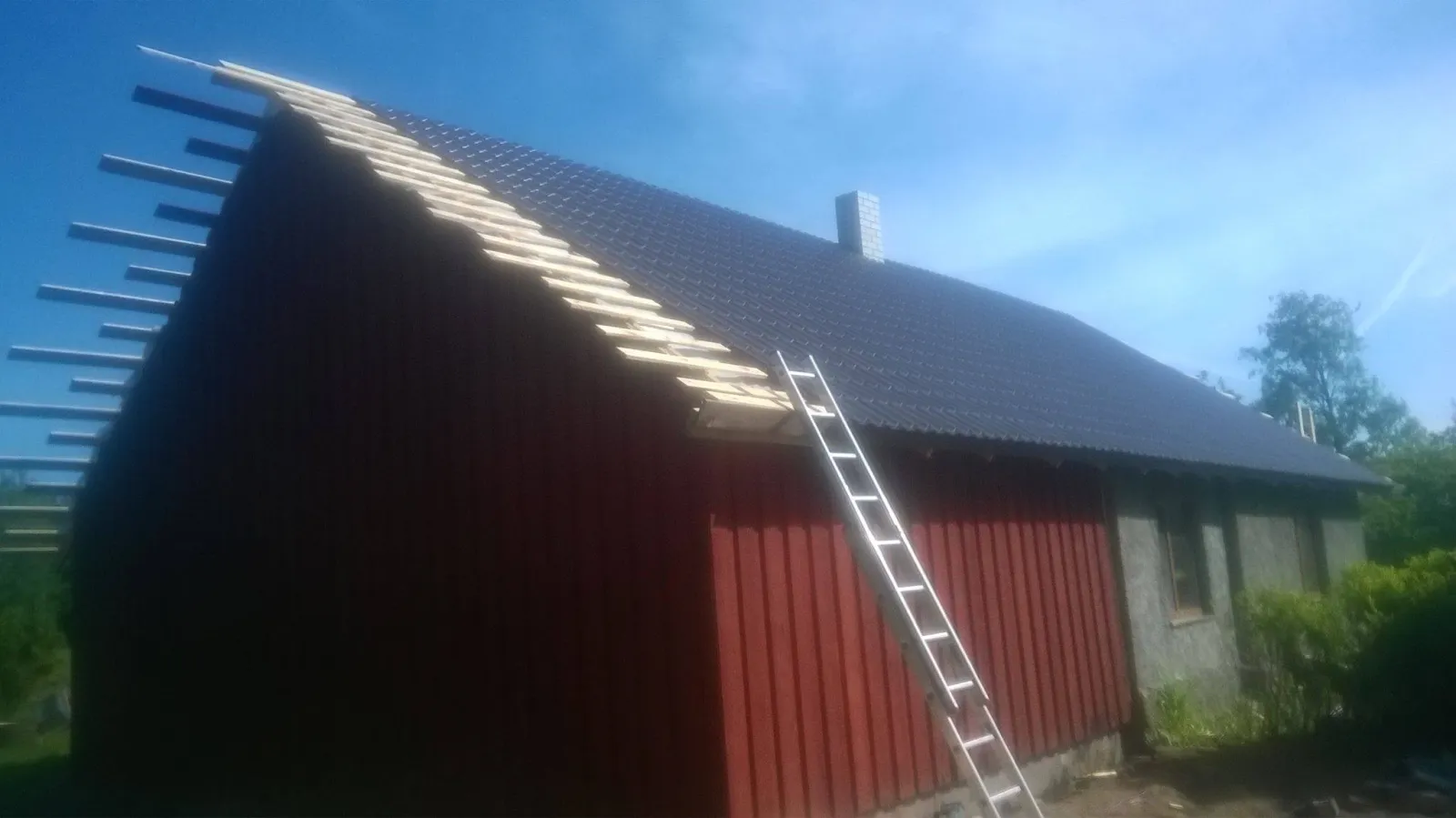

Katusekivide paigaldus pooleli — roovitus paljas ühel pool, valmis kivikate teisel pool samast katusest
Kivikatuse paigaldus pooleli, üks katusepool juba valmis — Pärnu Katus
5

Viimistlus

Räästad, vihmaveesüsteem, katuseaknad ja korstna ümbrus tehakse valmis viimasena. Need detailid on tehniliselt väikesed, aga mõjutavad kõige rohkem, kuidas valmis katus lõpuks välja näeb ja kui hästi vesi sellelt tegelikult ära juhitakse.

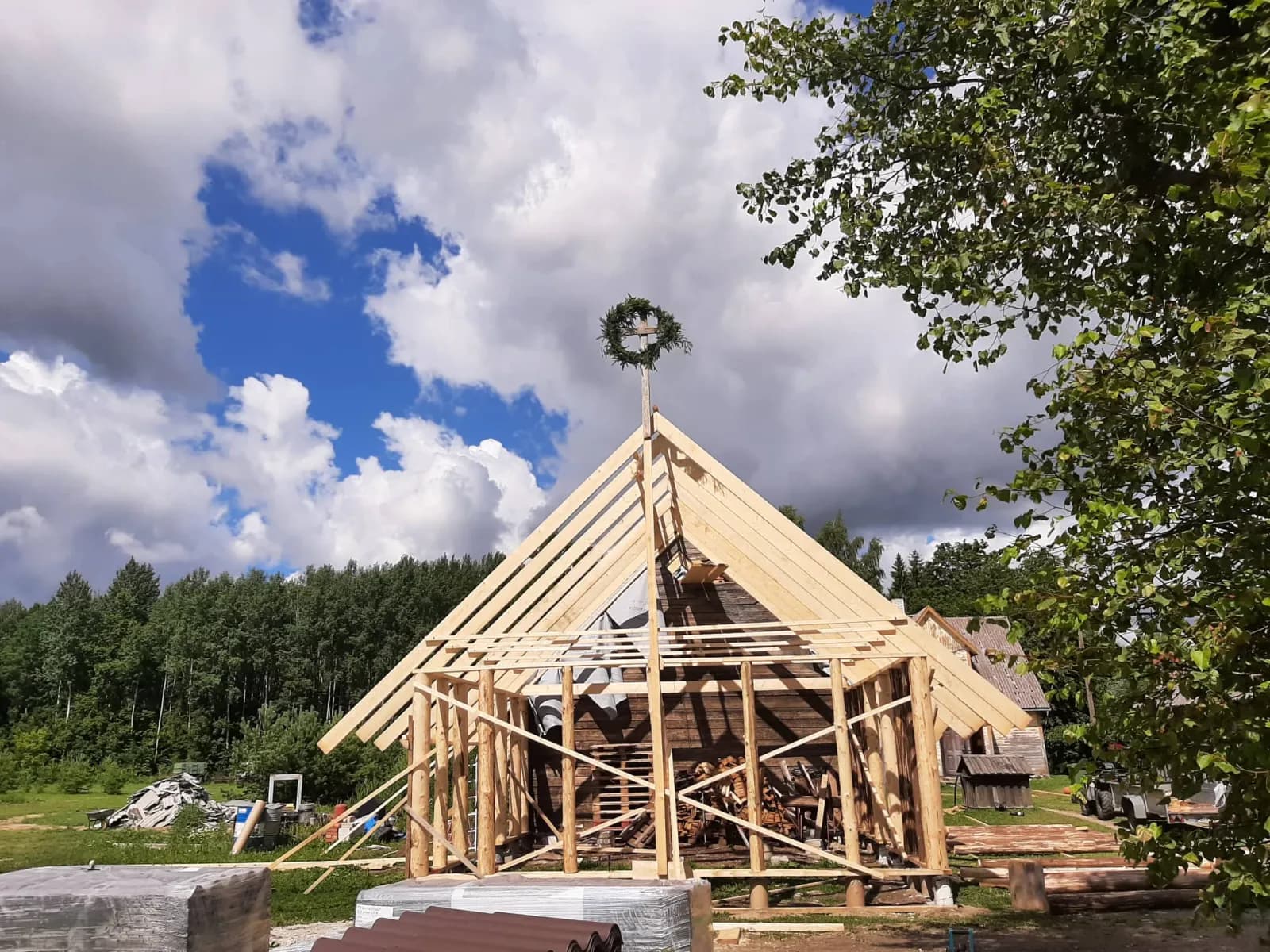

Pärjaga tähistatud katuseharja tõstmine ehk harjapidu, sarikakonstruktsioon valmis

Harjapidu — sarikate valmimise tähistus.

Paljudel Eesti ehitusplatsidel tähistatakse sarikate valmimist harjapeoga (harjatõstmine): katuseharjale tõstetakse pärg, mis tähistab, et kandekonstruktsioon on püsti ja katus valmis edasi ehitama hakata.

Harjatõstmine valminud sarikatega — Pärnu Katus

Ajakava, keerukus ja hooajalisus.

Kaks tegurit mõjutavad uue katuse ajakava kõige rohkem: katuse kuju keerukus ja aastaaeg, mil ehitama hakatakse.

Lihtsa kujuga katus

  • Üks-kaks katusepinda, üks hari, vähe murdekohti.
  • Vähem lõikamist ja sobitamist liitekohtades.
  • Enamik levinud materjale (profiilplekk, bituumensindel) paigaldub kiiresti.
  • Lühem ajakava ja väiksem tellingu- ning ohutusvajadus.

Keeruka kujuga katus

  • Mitu viilu, ordit ja murdekohta — nt katuseaknad, kelbid, mitu harja.
  • Iga lisanduv liitekoht tähendab rohkem lõikamist ja sobitamist.
  • Järsem kalle või kõrgem hoone nõuab rohkem tellinguid ja ohutusmeetmeid.
  • Ajakava pikeneb ja tööetappe on rohkem — täpsustub objekti ülevaatusel.

Millal on õige aeg ehitada.

Kevad

märts–mai

Levinud algusaeg — ilm muutub tööks sobivaks, kuid pinnas ja materjalid võivad veel niiskust tagasi hoida.

Suvi

juuni–august

Kõige populaarsem ehitushooaeg: pikad valged päevad ja stabiilne ilm, aga ka meistrite kõrgeim koormus.

Sügis

september–oktoober

Endiselt hea aken, aga tuleb arvestada sagedasemate vihmasadudega, mis võivad aluskatte paigaldust venitada.

Talv

november–veebruar

Suletud karbis maja katust saab ehitada ka talvel, aga teatud liimid ja tihendusmaterjalid vajavad plusskraade ning lühikesed päevad aeglustavad tööd.

Tüüpiline katusetöö maksab €9 000 – 35 000 (seisuga juuli 2026). Vaata hinnajuhendit.

Firmad, kes uut katust ehitavad.

Vaata kõiki sobivaid firmasid

Kaks võimalust alustada.

Sirvi ise katusefirmasid

Vaata reaalseid tehtud töid, piirkondi ja eripärasid — vali sobiv firma ja küsi pakkumist otse tema kaudu.

Vaata katusefirmasid

Kirjelda tööd, lase meil otsida

  • Täidad lühikese kirjelduse üks kord.
  • Edastame selle 2–3 sobivale firmale su piirkonnas.
Küsi pakkumist

Korduma kippuvad küsimused.

Kas uue katuse ehitamiseks on vaja ehitusluba?

Uue hoone puhul jah — katuseprojekt käib kaasa hoone ehitusloa või -teatisega. Olemasoleva hoone katuse kuju muutmine (nt kõrguse tõstmine, katuseakende lisamine) vajab tavaliselt eraldi kooskõlastust kohaliku omavalitsusega. Täpne nõue sõltub hoone suurusest ja vallast/linnast.

Mis vahe on ehitusteatisel ja ehitusloal?

Ehitusteatis on lühem menetlus, mis sobib lihtsamatele ja väiksematele hoonetele. Ehitusluba on põhjalikum menetlus, mida nõutakse enamiku eluhoonete ja suuremate hoonete puhul. Kumba täpselt vaja on, otsustab kohalik omavalitsus hoone suuruse ja tüübi järgi.

Kes tegeleb ehitusloa vormistamisega — mina või katusemeister?

Tavaliselt tegeleb loa- või teatise vormistamisega peatöövõtja, omanik ise või projekteerija. Katusemeister nõustab tehnilises pooles (kalle, materjal, konstruktsioon), kuid haldusprotsess käib enamasti eraldi.

Kas talvel saab ka uut katust ehitada?

Jah, aga ilm võib ajakava pikendada ja mõni tööetapp (nt teatud liimid ja tihendusmaterjalid) eeldab plusskraade. Enamik meistreid eelistab kevad-sügis akent, kuid suletud karbis maja katust saab teha ka talvel.

Kui kaua uue katuse ehitus aega võtab?

Tüüpilise eramu katuse ehitus võtab paar nädalat kuni paar kuud, olenevalt katuse suurusest, keerukusest, materjalist ja ilmast. Täpse ajakava annab meister pärast projekti ja objekti ülevaatust.

Milline kattematerjal on Eestis kõige levinum?

Enamik Eesti eramuid kasutab profiilplekk- või valtsplekk-katust hinna, hooldusvajaduse ja kliimasobivuse tõttu. Kivikatus ja bituumensindel on samuti kasutusel — vt materjalide võrdlust.
